AI服务器整机柜运输怕冲击,减震器如何安装到底座?

2026/10/22
AI服务器整机柜运输怕冲击,减震器如何安装到底座?

AI服务器整机柜运输,客户最关心的是到货后能否顺利上电交付。如果机柜底架变形、连接松动或内部组件出现异常,损失还可能包括现场排查和交付延期。安装运输减震器时,应先确认承载位置、各支点实际载荷和冲击位移空间,把机柜、减震器与运输底座作为一套系统核对。仅凭产品能承受整柜重量,还不能判断运输保护是否合适。

先让载荷进入经过确认的承载结构

一套可供评估的结构,是将机柜固定在上承载框架上,再通过减震器连接下运输底架。安装时要沿着受力路线逐层检查:机柜的运输固定点在哪里,上框架怎样分配载荷,下底架怎样承受叉运、落地和车辆运输的作用。原厂脚轮、调平脚或薄板底盘是否能承担这些作用,必须根据机柜图纸确认,不能直接当作通用运输安装点。

上框架和下底架也有刚度。如果安装板局部弯曲,减震器的实际工作状态就会偏离设计预期。因此,应在确定安装孔之前核对底架截面、支承跨度和连接区域,而不是等底座做好后再寻找能装下的减震器。[1]

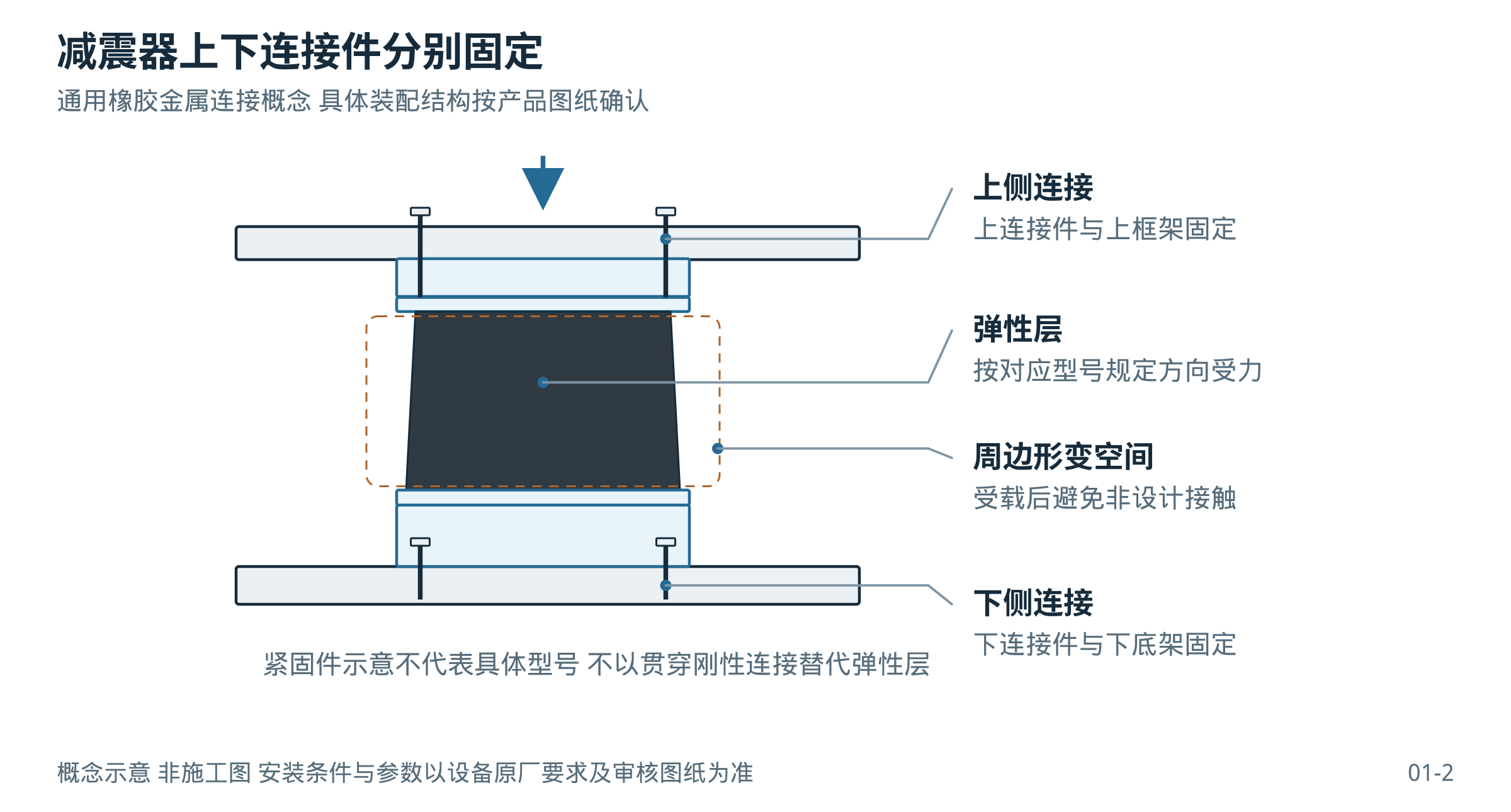

图1 机柜固定在上承载框架 减震器连接上下框架

安装关系的核心,是明确哪个结构随设备运动,哪个结构与运输载体连接。两者之间的承载、抗拔和限位关系都要有依据。


连接紧固与弹性变形分别核对

对带上下金属连接件的橡胶减震器,上连接件与设备承载框架固定,下连接件与运输底架固定,弹性层按该型号规定的方向工作。压缩安装、剪切安装或组合受力是否允许,要查对应图纸,不能仅根据外形判断。图中采用通用概念结构,不代表任何具体产品的装配剖面。

紧固扭矩应结合减震器连接件、紧固件及配合结构确定,不能照搬其他型号的数值。[3] 安装面应清除毛刺和尖锐边缘,橡胶周围应容纳受载后的形变;相邻连接件和支架不能产生设计之外的接触。[2]

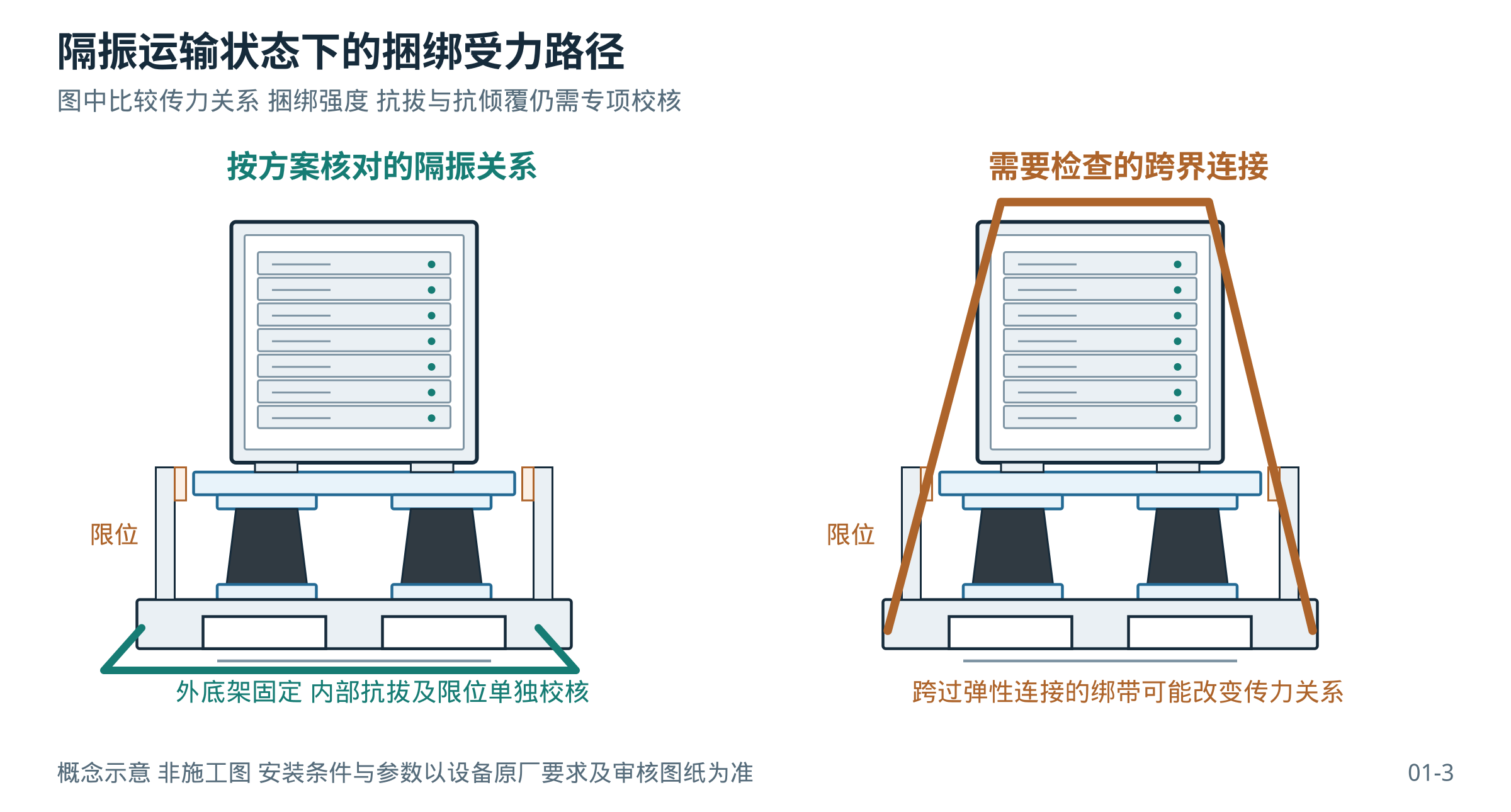

图2 上下连接件分别紧固 橡胶层保留形变空间

发货前应记录型号、安装方向、连接件状态、紧固要求和各支点受载后的高度,便于装配复核及后续追溯。


捆绑不能忽略隔振边界和抗倾覆

运输底架通常还要与车辆或外包装连接。若设计目标是在运输中保留隔振功能,就要检查绑带、刚性拉杆、支撑块和临时螺栓是否跨过弹性连接,形成额外的传力通道。外底架固定在车辆上,并不等于上方机柜已经具备足够的抗拔和抗倾覆能力;内部固定和限位还需单独校核。

也有包装会采用专门的运输锁固状态。这种情况下,应按原厂批准的方案执行,并按锁固后的真实状态评价运输响应,不能同时宣称弹性支点仍按原设计发挥作用。静态承载指标与动态运输能力属于不同核对项目。[4]

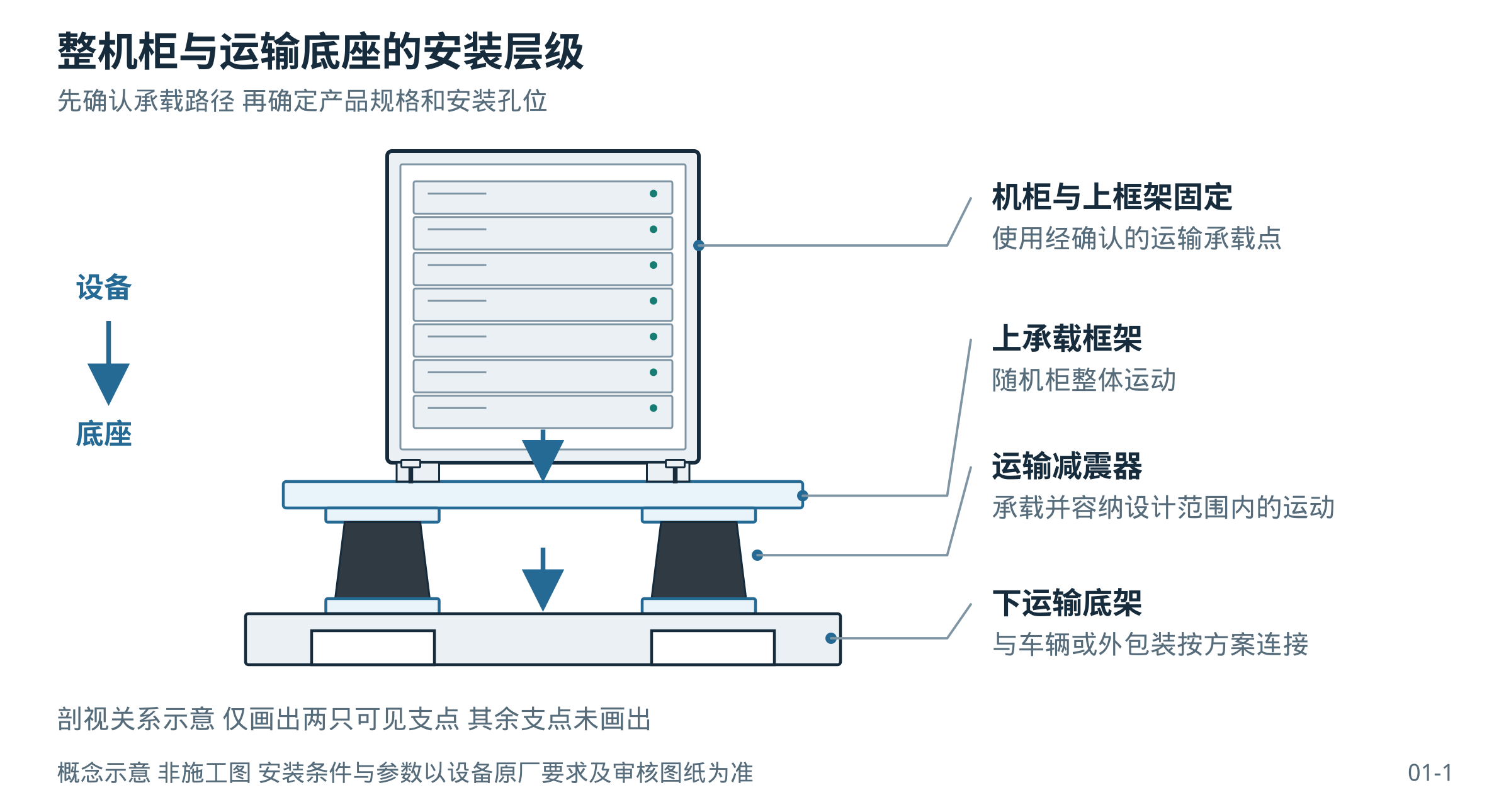

图3 隔振运输状态下需要检查的捆绑受力路径

准备咨询中橡减震时,可先提供整柜运输质量、重心、底部结构图、现有托盘尺寸和运输方式。先核对这些安装条件,再讨论支点数量与产品规格,能让方案沟通更具体。
